Afval- en herstelcijfers voor bouwprojecten
Ik reken met wat je kunt gebruiken, niet met wat je koopt. Voor 20 m² tegelwerk heb je bijvoorbeeld 24 m² nodig als je 2 m² snijverlies, 1 m² breukreserve en 1 m² voor latere reparaties meerekent.
Bij restpartijen controleer ik per materiaal wat overblijft:
- Hout: bruikbare lengtes, vocht, scheuren en kromming.
- Deuren: maat, draairichting, kozijnpassing en compleet beslag.
- Tegels: voldoende voorraad, snijverlies, breuk en dezelfde batch.
- Sanitair: scheuren, ontbrekende onderdelen en passende aansluitingen.
Mijn uitgangspunt: <u>teruggewonnen materiaal is niet automatisch direct herbruikbaar</u>. Daarom tel ik transport, controle, schoonmaak, aanpassing en afvoer mee in de kosten per bruikbare meter, m² of stuk.
Ik laat de geschiktheid controleren vóór aankoop en montage, regel onderdelen en reservevoorraad en vergelijk achteraf het geplande met het werkelijke verlies. Zo zie je of een restpartij ook voor jouw project goedkoper uitpakt.

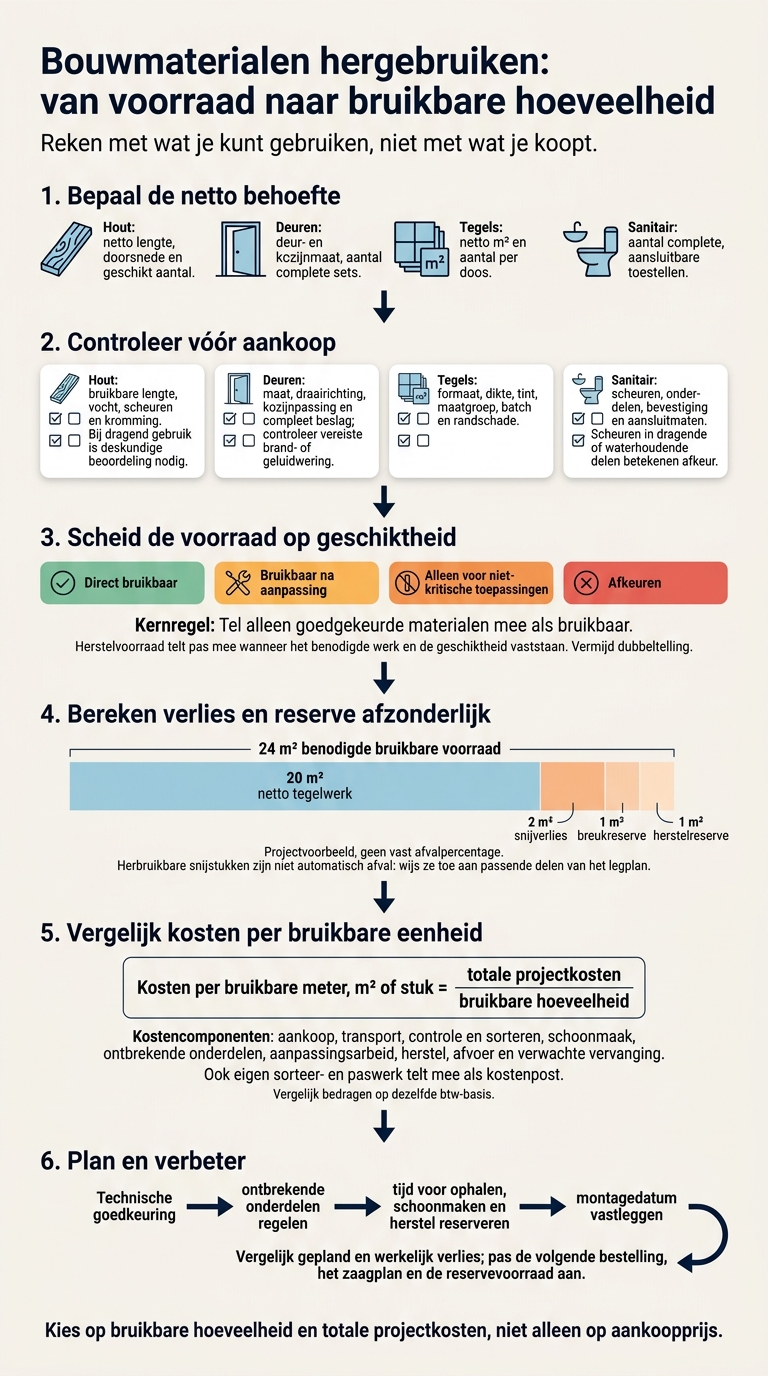

Bouwmaterialen hergebruiken: van voorraad naar bruikbare hoeveelheid
1. Hout
Afval en hergebruik
Bij een restpartij hout bepaalt vooral de bruikbare lengte hoeveel je ermee kunt doen. TNO schatte in maart 2025 dat jaarlijks circa 1,5 miljoen ton secundair hout vrijkomt. Daarvan is ongeveer 20% geschikt voor hergebruik als massief hout.
Sorteer rechte reststukken op doorsnede en bruikbare lengte. Korte delen kun je gebruiken als klossen of versteviging. Houd lange, gave delen apart voor maatvaste toepassingen.
Reken dus niet met de ingekochte meters, maar met de lengte die na het inkorten bruikbaar blijft.
Bruikbare hoeveelheid en totale kosten
Meet elke plank en noteer de houtsoort, dikte, breedte en bruikbare lengte na inkorten. Trek beschadigde uiteinden, diepe scheuren en onbruikbare boorgaten af. Neem de resterende lengtes op in je zaagstaat. Je kunt genoeg strekkende meters hebben, maar toch passende delen tekortkomen.
Bereken daarna: kosten per bruikbare meter = (aankoopprijs + bijkomende kosten) / bruikbare meters. Tel transport, sorteren, spijkers verwijderen, opslag en afvoer mee. Bereken het verlies met (ingekochte meters − bruikbare meters) / ingekochte meters × 100%. Gebruik hiervoor geen vast afvalpercentage per partij.
Inspectie en planningsrisico
Controleer na het meten op schade en vervorming. Leg de planken vlak neer en kijk langs de lengte om buiging en verdraaiing te zien. Controleer vóór het zagen of schaven beide zijden en de randen op metaal. Verwijder bevestigers en laat stukken met achtergebleven metaal buiten het zaagplan.
Meet het vochtgehalte op meerdere plekken met een gekalibreerde houtvochtmeter. SKH noemt voor gelijmd hout voor interieurtoepassingen 14% ± 2%; volg altijd de productspecificatie. Gebruik hout pas voor dragende delen nadat sterkte, doorsnede en conditie zijn gecontroleerd.
Ook de opslag telt mee. Voorkom opbrengstverlies door het hout vlak en geventileerd te bewaren, 10 cm boven verharding of 30 cm boven onverharde grond.
sbb-itb-343ebd0
2. Deuren
Afval en hergebruik
De pasvorm bepaalt hoeveel restwaarde een deur heeft. Verdeel deuren in drie groepen: direct bruikbaar, herstelbaar of ongeschikt voor de opening. Tel een herstelbare deur pas mee als duidelijk is welk werk nodig is.
Bruikbare hoeveelheid en totale kosten
Noteer breedte, hoogte, dikte en uitvoering: stomp of opdek. Meet bij een opdekdeur de hoogte inclusief opdekrand en de breedte exclusief opdekrand. Vergelijk een stompe deur met de sponningmaat van het kozijn en houd ruimte voor de benodigde speling.
Controleer ook de draairichting. Kijk vanaf de openingszijde: zitten de scharnieren links, dan is de deur linksdraaiend. Vergelijk de scharnierposities, paumelles, slotkast, doornmaat en sluitplaat met het kozijn.
Bereken de kosten per inzetbare deur door alle kosten op te tellen: aankoop, vervoer, beslag, herstel, montage, kozijnwerk, afwerking en afvoer. Deel dit bedrag door het aantal deuren dat daadwerkelijk past.
Inspectie en planningsrisico
Controleer beide zijden en alle randen op kromtrekken, vochtsporen, los fineer en beschadigde schroefgaten. Schaaf of zaag alleen volgens de voorschriften van de fabrikant. Bij een deur met een holle kern kan te veel materiaal wegnemen schade veroorzaken. Controleer bij brandwerende of geluidwerende deuren ook de documentatie, afdichtingen en het passende beslag.
Plan vóór het schilderwerk tijd voor inspectie en herstel. Controleer vóór aankoop of scharnieren, slot en sleutels aanwezig zijn. Ga ook na of de deur kan draaien zonder radiatoren, schakelaars of looproutes te hinderen. Controleer retourdeuren via Retoertje.nl altijd zelf op maatvoering en aansluiting op het kozijn.
3. Tegels
Afval en hergebruik
Maak vóór aankoop een legplan met hoeken, nissen en leidingdoorvoeren. Reken op circa 10% extra bij een eenvoudig recht verband en circa 15% bij diagonaal of visgraat. Bij grote tegels in een lastige ruimte kan dit oplopen tot circa 20%. Met het legplan bepaal je het snijverlies, hoeveel bruikbare tegels je per toepassing nodig hebt en hoeveel je extra moet inkopen.
Hele, schone resttegels kun je gebruiken voor een spatwand, toiletruimte of nis. Bewaar grote, onbeschadigde snijstukken voor plinten en kleine reparaties. Kleine scherven zijn hoogstens geschikt voor decoratief mozaïek of recycling.
Bruikbare hoeveelheid en totale kosten
Bereken de benodigde hoeveelheid met netto oppervlak × (1 + snijverliespercentage). Rond de uitkomst af op hele tegels of dozen. Trek beschadigde tegels direct van de partijvoorraad af en houd apart rekening met breuk tijdens vervoer en verwerking.
Vergelijk daarna de totale projectkosten: aankoop, transport, lijm, voegmiddel, snijwerk en eventuele aanvulling. Een lage doosprijs helpt je niet als de partij onvoldoende tegels bevat voor je legplan.
Inspectie en planningsrisico
Controleer vóór aankoop de inhoud per doos, afmetingen, dikte, tintnummer en maatgroep. Tegels uit verschillende productiepartijen kunnen zichtbaar verschillen in kleur, oppervlak, dikte en maatvoering.
Koop voor één doorlopend vlak bij voorkeur voldoende tegels uit één batch. Houd ook een reserve achter voor latere reparaties. Moet je toch verschillende partijen combineren? Gebruik ze dan liever in aparte ruimtes of zones.
Leg de tegels eerst droog uit om het zichtwerk, snijverlies en de reserve te controleren.
Controleer vóór bestelling ook of de tegels geschikt zijn voor de bedoelde toepassing, zoals een vloer, natte ruimte of buitengebruik. Reserveer lijm, voegmiddel, profielen en andere materialen die van de tegelkeuze afhangen pas als formaat en dikte vaststaan. Zo verklein je de kans dat het leggen stilvalt.
How To Estimate Quantities Of Construction Materials
4. Sanitair
Bij sanitair draait het niet om de stukprijs, maar om de vraag: is het toestel compleet en direct aansluitbaar?
Afval en hergebruik
Deel sanitair in als direct bruikbaar, bruikbaar na herstel of onbruikbaar. Controleer keramiek op haarscheuren rond de afvoer en bevestigingspunten. Scheuren in dragende of waterhoudende delen betekenen afkeur: het toestel is dan niet geschikt voor hergebruik. Een ontbrekende sifon kun je wel vervangen. Controleer baden en douchebakken ook op vervorming en beschadigde randen.
Bruikbare hoeveelheid en totale kosten
Tel alleen complete, aansluitbare toestellen mee. Controleer bij een toilet de zitting, bevestigingsset, bedieningsplaat en reservoironderdelen. Loop bij een wastafel de kraan, afvoer, sifon, overloop en beugels na. Noteer ook het merk en model. Een ontbrekend merkspecifiek spoelmechanisme kan een toestel onbruikbaar maken.
Bereken vervolgens de kosten per bruikbaar toestel. Tel aankoop, vervoer, controle, reiniging, onderdelen, herstel, installatieaanpassingen en afvoer van afgekeurde toestellen bij elkaar op. Deel dit bedrag door het aantal installeerbare toestellen. Een lage stukprijs zegt weinig als extra leidingwerk of ontbrekende onderdelen de besparing opslokken.
Inspectie en planningsrisico
Meet vóór aankoop de bevestigingspunten, hartmaten, afvoerdiameter en afvoerpositie. Controleer of het toestel een wand- of vloeruitlaat heeft en kijk naar de inbouwdiepte en de draagkracht van de wand of het frame. Zorg bij douchebakken voor voldoende ruimte voor de sifon én toegang voor onderhoud. Controleer na montage de werking en afvoer en kijk of er lekkage is.
Plan deze controle vóór sloop, leidingwerk en tegelwerk. Bestel ontbrekende onderdelen vóór montage. Gaat het om het enige toilet of de enige douche? Houd dan een bevestigde reserveoplossing achter.
Bruikbare hoeveelheden en totale projectkosten
Voor hout, deuren, tegels en sanitair geldt dezelfde rekenregel: begin bij de netto behoefte en tel snijverlies, paswerk, breuk en reserve erbij op. Trek ongeschikte of onvolledige voorraad af van de beschikbare hoeveelheid.
Gebruik voor alle materialen hetzelfde rekenkader:
| Materiaal | Netto hoeveelheid | Selectiecriteria | Toeslagen en reserves | Verborgen kosten |
|---|---|---|---|---|
| Hout | Netto lengte, doorsnede, geschikt aantal | Vocht, kromming, scheuren, eindschade | Zaagverlies, defecten, reserve | Sorteren, schaven, bevestiging, transport, korte reststukken |
| Deuren | Deur- en kozijnmaat, aantal complete sets | Draairichting, schade, beslag, vereiste wering | Paswerk, vervangingsreserve bij lange levertijd | Omhangen, inkorten, beslag, arbeid, afvoer |
| Tegels | Netto m², aantal per doos | Formaat, dikte, formaatgroep, tint, batch, randschade | Snijverlies, breukreserve, hersteltegels | Lijm, egaliseren, voegmiddel, bezorging, sorteren, vervanging |
| Sanitair | Aantal complete, aansluitbare toestellen | Scheuren, glazuurschade, onderdelen, aansluitmaten | Montagereserve, vervangingsreserve | Leidingwerk, specialistische arbeid, beugels, transport, onderdelen |
Voorbeeld van dezelfde rekenregel: voor 20 m² tegelwerk, 2 m² snijverlies en 1 m² breukreserve is 23 m² bruikbare voorraad nodig. Met 1 m² herstelreserve wordt dat 24 m². Herbruikbare snijstukken blijven bruikbaar materiaal: wijs ze toe aan passende delen van het legplan en boek ze niet automatisch als afval.
Bereken vervolgens de totale projectkosten, niet alleen de aankoopprijs. Tel aankoop, transport, ontbrekende onderdelen, aanpassingsarbeid, herstel en verwachte vervanging bij elkaar op. Neem ook je eigen sorteer- en paswerk mee als kostenpost. Deel het totaal door het aantal bruikbare meters, m² of stuks om materialen te vergelijken.
Gebruik voor alle bedragen dezelfde btw-basis en vermeld of ze inclusief of exclusief btw zijn.
Controleer ook bij retour- en overstockmaterialen per advertentie de afmetingen, conditie, volledigheid en hoeveelheid. Leg vast of het genoemde aantal de aangeboden voorraad betreft of de voorraad die je daadwerkelijk kunt gebruiken.
Inspectie, planning en inkoopkeuzes
Zodra de bruikbare hoeveelheid en totale kosten bekend zijn, controleer je of de partij ook echt inzetbaar is. Leg de inspectie vast met foto’s, meetwaarden en een overzicht van gebreken. Geef elk onderdeel meteen een status: direct bruikbaar, bruikbaar na aanpassing, alleen voor niet-kritische toepassingen of afkeuren. Houd de eindcontrole voor elk materiaal gelijk, maar pas de selectiepunten aan het materiaal aan.
| Materiaal | Vereiste inspectie | Risico op vertraging | Mogelijk voordeel na goedkeuring | Nadeel en geschikte toepassing |
|---|---|---|---|---|
| Hout | Controleer houtsoort, maatvastheid, vocht, schade en bruikbare lengte. Beoordeel bij dragend gebruik ook de constructieve geschiktheid. | Drogen of bewerken kan de montage uitstellen. | Goed te verzagen en opnieuw te gebruiken. | Verborgen schade kan tot afkeur leiden. Dragend gebruik vraagt om deskundige beoordeling. |
| Deuren | Controleer maat, kozijnpassing, draairichting, beslag en eisen voor brand of geluid. | Verkeerd beslag of een afwijkende vloerhoogte kan de montage blokkeren. | Snel inzetbaar als deur, kozijn en beslag bij elkaar passen. | Aanpassen kan duur zijn. Bij brandwerende combinaties moet de geschiktheid aantoonbaar zijn. |
| Tegels | Controleer formaat, dikte, tint, oppervlak en batchnummer. | Een tekort of batchverschil kan het tegelwerk stilleggen. | Geschikt voor reparaties als maat en uiterlijk overeenkomen. | Kleine partijen zijn riskant voor grote, doorlopende oppervlakken. |
| Sanitair | Controleer op scheuren en bekijk bevestiging, onderdelen en aansluitingen op water en afvoer. | Ontbrekende koppelingen of lekkage vertragen de ingebruikname. | Direct herbruikbaar als het compleet, intact en lekvrij is. | Verborgen gebreken kunnen waterschade veroorzaken. Of het sanitair past op de aansluitingen, geeft de doorslag. |
Inspecteer voordat je vakmensen vastlegt. Bestel daarna ontbrekende onderdelen en reserveer tijd voor ophalen, schoonmaken, herstel en vervanging. Leg pas vervolgens de montagedatum vast.
Bij kritieke toepassingen komt inspectie altijd vóór planning. Laat hergebruikt hout voor dragende toepassingen en constructieve wijzigingen beoordelen door een constructeur. Bij bestaande bouw en verbouw gelden het Bbl en de toepasselijke NEN 8700-reeks.
Laat elektrische wijzigingen in badkamers beoordelen door een vakbekwame installateur volgens NEN 1010. Schakel ook een deskundige in bij twijfel over afvoer, verborgen verbindingen, waterdichting of brandveiligheid. Controleer via het Omgevingsloket en de gemeente of een vergunning of melding nodig is.
Vergelijk na technische goedkeuring nieuw materiaal, retourpartijen en gebruikte materialen op planbaarheid, risico en restwaarde. Je inkoopkeuze bepaalt hoeveel materiaal direct bruikbaar is en hoeveel herstel, afval of extra transport je moet incalculeren.
| Inkooproute | Beschikbaarheid | Maatzekerheid | Inspectietijd | Aanpassings- en afvalrisico | Reservevoorraad | Direct hergebruik | Kostenvoorspelbaarheid | Planningsflexibiliteit |
|---|---|---|---|---|---|---|---|---|
| Nieuw materiaal | Planbaar na bevestigde levertijd | Hoog | Laag | Doorgaans laag; snijverlies blijft | Afhankelijk van nabestelbaarheid | Niet van toepassing | Hoog | Hoog bij nabestelbaarheid |
| Ongebruikte retour- of overstockmaterialen | Partijgebonden | Productgegevens controleren | Gemiddeld | Kans op schade of ontbrekende delen | Wenselijk | Bij complete, intacte producten | Gemiddeld | Beperkt bij tekorten |
| Gebruikte materialen uit sloop of demontage | Afhankelijk van demontage | Wisselend | Hoog | Meer herstel en afkeur | Wenselijk bij kritieke onderdelen | Na technische goedkeuring | Laag totdat het benodigde herstel vaststaat | Ruimte voor herstel nodig |
Koop pas definitief als geschiktheid, onderdelen en plaatsingsdatum vaststaan. Tel alleen goedgekeurde materialen mee als bruikbaar. Registreer de rest als materiaal voor herstel, verlies of afkeur, zonder dubbeltelling.
Conclusie: kies op bruikbare hoeveelheid en totale kosten
Bij hout, deuren, tegels en sanitair draait de keuze om twee zaken: hoeveel kun je gebruiken en wat kost het hele project? Kies op bruikbare hoeveelheid en totale projectkosten, niet alleen op herstelpercentage of aankoopprijs.
Controleer hout op vocht, rot, insectenschade, scheuren, kromming, doorsnede en lengte. Kijk bij deuren naar maat, draairichting, kozijnpassing, beslag en prestatie-eisen. Beoordeel tegels op batch, tint, kaliber, formaat, breuk en randschade. Controleer sanitair op scheuren, glazuurschade, lekkage, bevestiging en aansluitmaten. Zo bepaal je wat je als bruikbare voorraad mag boeken.
Boek vervolgens alleen bevestigde hoeveelheden en zet de rest apart. Gebruik per materiaal één vaste eenheid voor aankoop, bevestigde leveranciersretouren, direct hergebruik, recycling, overige materiaalterugwinning, afkeur en resterende voorraad. Registreer energieterugwinning apart: dat is geen materiaalherstel. Tel onbevestigde retouren niet mee en boek downcycling maar één keer.
Vergelijk gepland en werkelijk. Vermeld bij elk percentage de noemer, leg verliesoorzaken vast en bewaar retourbewijzen en verwerkingsrapporten. Verwerk de afwijkingen direct in je volgende bestelling, zaagplan en reservevoorraad.
FAQs
Hoe begroot ik onverwacht herstel bij restmaterialen?
Reken bij tegels, vloeren en hout op 10% tot 15% extra materiaal voor snijverlies, breuk en pasfouten. Onze planners rekenen bij algemene klussen met 10% afval. Voor ruimtes met veel hoeken of obstakels kun je beter een ruimere marge aanhouden.
Bepaal vóór aankoop hoeveel materiaal bruikbaar is: trek beschadigde en onbruikbare delen van het totale volume af. Controleer daarbij op zowel uiterlijke als functionele gebreken. Neem ook de kosten voor transport, opslag, schoonmaak en sorteren mee in je begroting.
Wanneer is een kleine restpartij toch rendabel?
Een kleine restpartij is rendabel als aanschaf en verwerking samen minder kosten dan nieuw materiaal. Extra transport of bewerkingen mogen die besparing niet tenietdoen. Op de materiaalkosten bespaar je soms tot 50%.
Het materiaal moet in goede staat zijn, direct bruikbaar zijn en binnen je projectplanning passen. Controleer het vooraf op schade of vervorming. Twijfel je aan de constructieve veiligheid? Dan is een extra keuring nodig, die de kosten kan verhogen.
Hoe gebruik ik eerdere verliescijfers bij mijn volgende inkoop?
Houd per project bij hoeveel materiaal je inkoopt en hoeveel je daadwerkelijk gebruikt. Noteer ook snijverlies, breuk en pasfouten. Bij hout, tegels of vloeren reken je doorgaans op 10% tot 15% verlies.
Met die cijfers plan je de volgende inkoop per m², meter of stuk. Defecte of onbruikbare delen tellen niet mee als bruikbaar materiaal. Bepaal je maximale bod daarom op basis van de kostprijs per bruikbare eenheid, niet alleen op basis van de vraagprijs.
