Sluiten

Categorieën

Filters
    Lucie - Dinsdag 1 September 2026

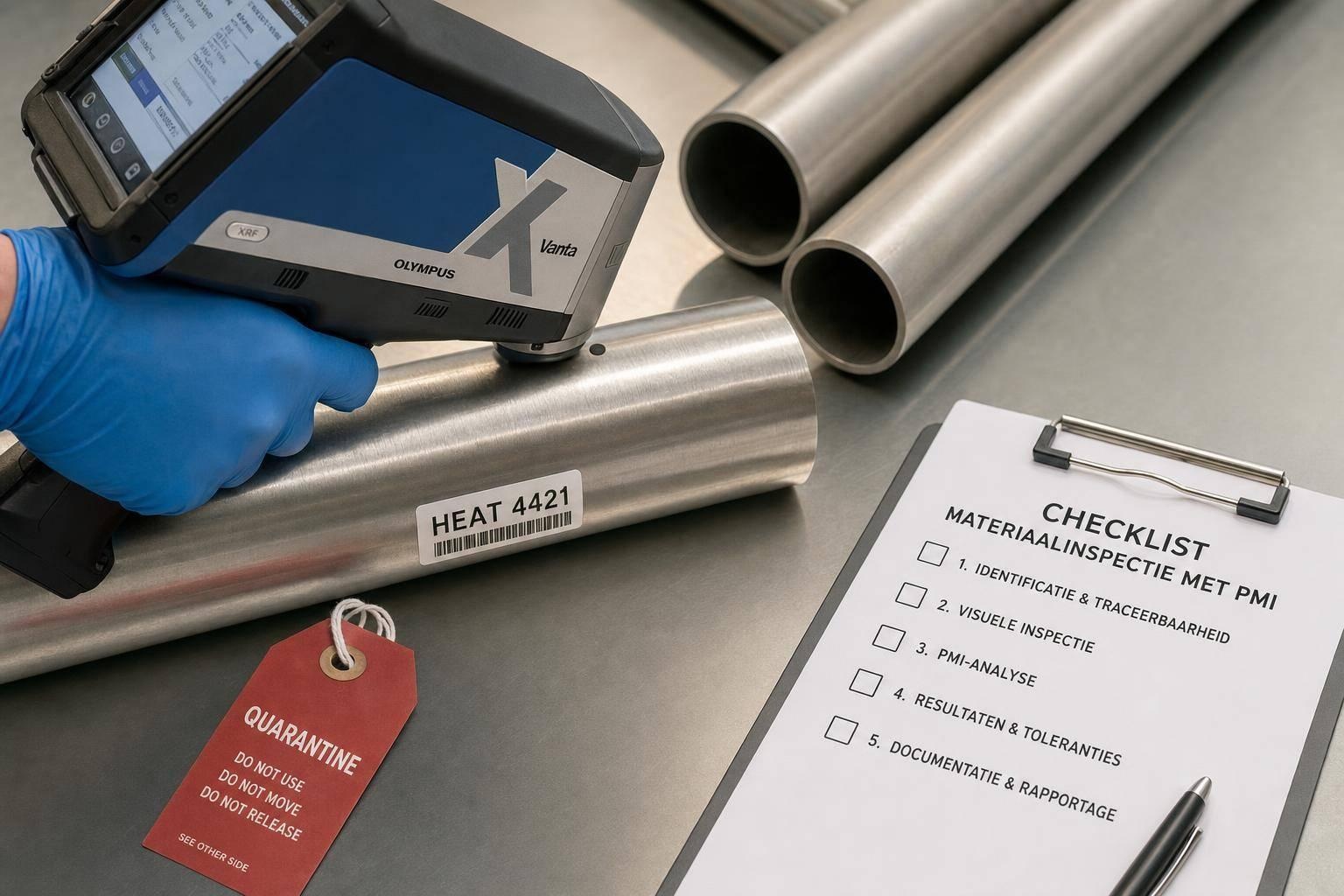

    Checklist voor Materiaalinspectie met PMI

    Een PMI-checklist werkt pas als ik eerst scope, meetmethode, traceerbaarheid en afkeurregels vastzet. Doe ik dat niet, dan groeit de kans op materiaalverwisseling, foute vrijgave en extra herstelwerk.

    Kort gezegd let ik op 4 dingen:

    • Eerst vastleggen wat ik test: onderdeel, legering, heatnummer, MTC en acceptatiecriteria
    • Dan pas meten: met XRF, OES of beide, afhankelijk van materiaal en meetdoel
    • Alles direct koppelen aan documenten: inkooporder, tekening, specificatie en meetlogboek
    • Bij afwijking meteen stoppen: onderdeel scheiden, opnieuw meten, vastleggen en pas na controle vrijgeven

    Wat ik sterk vind aan deze aanpak: hij dwingt mij om niet op markering alleen te vertrouwen. Dat is belangrijk, want één fout onderdeel in een batch van bijvoorbeeld 100 stuks kan al genoeg zijn om montage, veiligheid of levering in de war te sturen. En als traceerbaarheid ontbreekt, is de uitkomst simpel: niet vrijgeven.

    In de praktijk komt het hierop neer:

    • Ik bepaal vooraf de PMI-scope
    • Ik maak oppervlak en instrument klaar
    • Ik controleer of elk onderdeel documentair klopt
    • Ik voer de meting in vaste volgorde uit
    • Ik vergelijk met specificatie en certificaat
    • Ik zet afwijkend materiaal in quarantaine
    • Ik rond af met rapportage en vrijgavestatus

    De kern: eerst bewijs, dan pas goedkeuren.

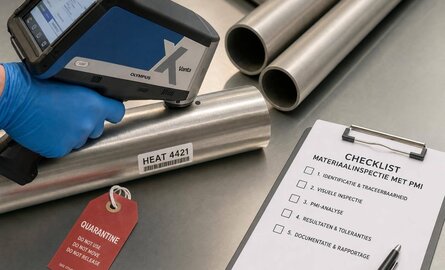

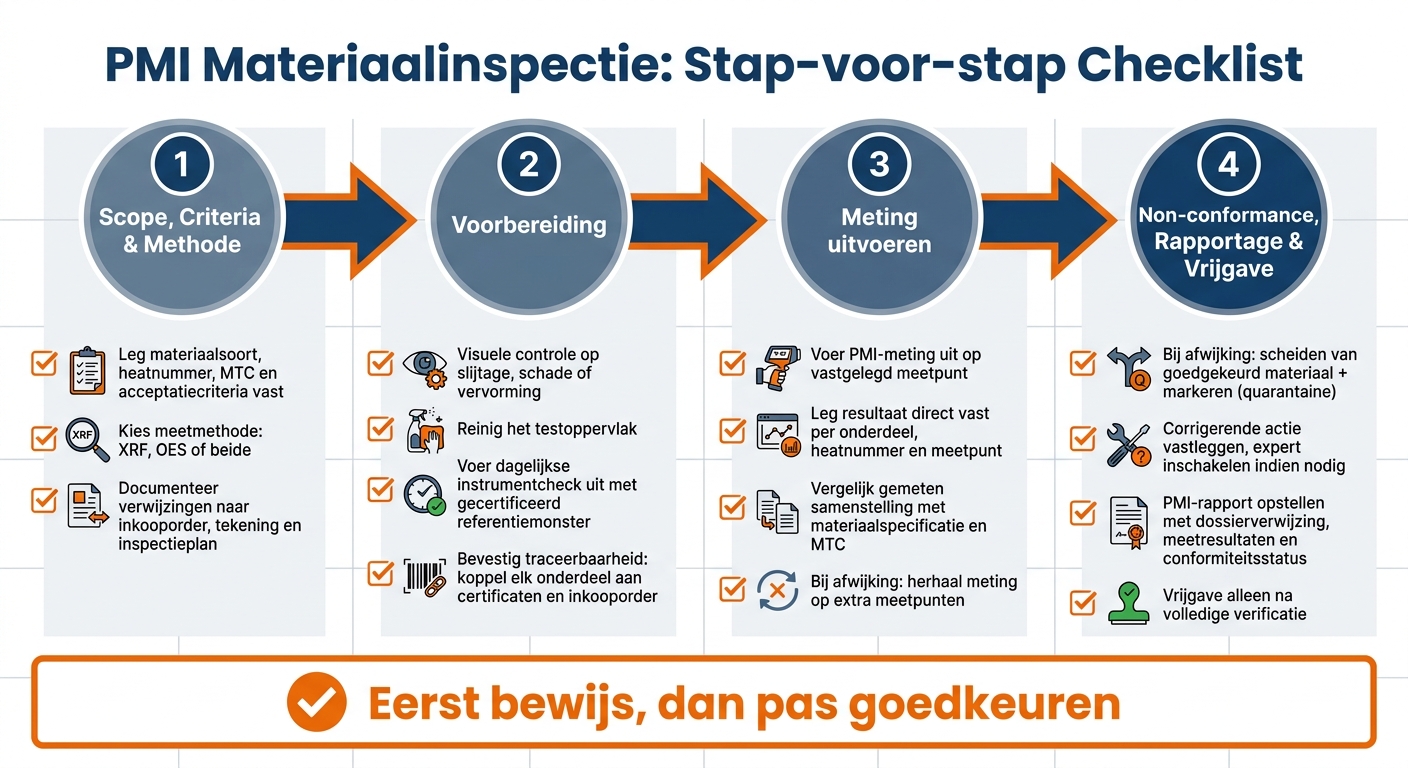

    PMI Materiaalinspectie: Stap-voor-stap Checklist

    PMI Materiaalinspectie: Stap-voor-stap Checklist

    PMI Safety Inspection | Pipeline Integrity | OES and XRF

    1. Bepaal scope, criteria en methode vóór het testen

    Leg vóór de eerste meting vast wat je inspecteert, waar je op toetst en hoe je meet. Een goed- of afkeur mag nooit alleen steunen op een markering. Je moet die beslissing altijd kunnen herleiden naar de inkooporder, tekeningen, materiaalspecificatie, het inspectie- en testplan en de relevante waarden op het materiaaltestcertificaat. Zo maak je van de PMI-doelstelling een inspectieplan dat je gewoon kunt controleren. Daarna leg je per onderdeel de scope, criteria en meetmethode vast.

    Checklist: onderdelen in de PMI-scope

    Noteer per te inspecteren onderdeel deze gegevens voordat je start:

    • Materiaalsoort en productvorm
    • Heatnummer of batchidentificatie
    • Las of component
    • Materiaalklasse of legeringsaanduiding
    • Bijbehorend MTC
    • Verwijzing naar inkooporder, tekening, materiaalspecificatie en inspectie- en testplan

    Zonder goede traceerbaarheid weet je bij een afwijking al snel niet waar het misgaat. Is het een materiaalfout, of zit de fout in de registratie? Dat verschil wil je meteen kunnen zien.

    Checklist: acceptatiebasis en goedkeur-/afkeurcriteria

    Leg vooraf en schriftelijk vast welke legering of klasse moet worden bevestigd. Noteer ook welke certificaatwaarden je toetst aan de specificatie. En spreek van tevoren af wat er gebeurt bij een afwijking, zodat helder is wanneer een onderdeel niet akkoord is. Pas daarna begin je met meten.

    Kies XRF, OES of beide

    Kies XRF, OES of een combinatie van beide op basis van het materiaal, de vereiste elementen, de productvorm, het oppervlak en het zekerheidsniveau dat nodig is. Soms is één methode genoeg. In andere gevallen heb je beide nodig om met genoeg zekerheid te kunnen werken. Die keuze stuurt ook de voorbereiding van het oppervlak en de volgorde van meten.

    2. Voorbereiding vóór de inspectie

    Na het vastleggen van scope, criteria en methode begint het praktische werk: de meting klaarmaken en de registratie op orde zetten.

    Checklist: reinig en bereid het testoppervlak voor

    Begin met een visuele controle. Kijk of er sprake is van slijtage, schade of vervorming. Reinig daarna het testvlak totdat het vrij is van alle verontreinigingen die de meting kunnen verstoren.

    Checklist: controleer de gereedheid van het instrument

    Controleer vóór de eerste meting of het instrument past bij de gekozen methode en materiaalklasse.

    • Stem de dagelijkse controle af op de gekozen meetmethode: XRF, OES of beide.
    • Voer een dagelijkse check uit met een gecertificeerd referentiemonster.
    • Zorg dat de juiste projectcode, inspecteur en datum zijn ingesteld.
    • Leg het instrumentnummer en de naam van de inspecteur vast in het meetlogboek.

    Pas daarna koppel je elk meetresultaat aan het juiste onderdeel en certificaat.

    Checklist: bevestig traceerbaarheid vóór het testen

    Controleer of elk onderdeel fysiek en documentair te koppelen is aan de bijbehorende certificaten en de inkooporder. Sla per onderdeel en meetpunt minimaal de volgende gegevens op:

    VeldVoorbeeld
    Heatnummer4782-B
    BatchnummerLOT-2026-09
    OnderdeelnummerFLG-DN100-PN40
    LeveranciersreferentieINK-2026-00441
    MeetlocatieGoederenontvangst, hal 3
    Datum (DD-MM-JJJJ)01-09-2026
    InspecteurJ. de Vries
    InstrumentnummerXRF-007

    Kun je een onderdeel niet goed koppelen aan de juiste papieren? Stop dan direct met meten. Wacht totdat de leverancier of een materiaaltechnisch expert de documentatie heeft bevestigd.

    Daarna kan de eerste PMI-meting starten.

    3. Stap-voor-stap meetchecklist voor PMI

    Na scope, methode en traceerbaarheid komt het moment van de waarheid: de meting zelf.

    Voer de meting uit in de juiste volgorde

    Werk in een vaste volgorde. Dat voorkomt slordige fouten en maakt de uitkomst beter te volgen.

    • Controleer het onderdeel eerst visueel op slijtage, beschadiging of vervorming.
    • Raadpleeg daarna de materiaalgeschiedenis, documentatie en MTC's.
    • Voer vervolgens de PMI-meting uit op het vastgelegde meetpunt.
    • Leg de uitkomst direct vast per onderdeel, heatnummer en meetpunt.

    Ontbrekende documentatie blokkeert een betrouwbare beoordeling.

    Vergelijk resultaten met specificatie en certificaten

    Vergelijk de gemeten samenstelling met de materiaalspecificatie en het bijbehorende MTC. Zo bepaal je of het onderdeel geschikt is voor gebruik.

    Controleer minimaal deze punten:

    • Komt de gemeten samenstelling overeen met de materiaalklasse?
    • Sluiten MTC en documentatie op elkaar aan?
    • Zijn de gegevens volledig genoeg voor vrijgave?

    Komt het resultaat niet overeen, herhaal dan direct de meting op extra meetpunten.

    Vervolgactie bij afwijkingen

    Bij afwijking herhaal je de meting op een tweede meetpunt en breid je de steekproef uit naar andere onderdelen of batchdelen. Vraag daarna deskundig oordeel vóór vrijgave.

    4. Non-conformance, rapportage en definitieve vrijgave

    Als stap 3 een afwijking laat zien, moet je meteen ingrijpen: blokkeren, vastleggen en opnieuw beoordelen.

    Checklist: quarantaine, afkeuring en corrigerende actie

    Wijkt een onderdeel af van de specificatie, dan moet je het direct scheiden van goedgekeurd materiaal en duidelijk markeren. Zo voorkom je dat het per ongeluk toch in een project terechtkomt.

    Controleer de afwijking aan de hand van de documentatie, leg die schriftelijk vast en bepaal eerst welke corrigerende actie nodig is voordat het onderdeel verder het proces in gaat. Zit je in dubio? Schakel dan direct een materiaaltechnisch expert in.

    Checklist: stel het PMI-rapport en inspectielogboek op

    Daarna leg je alleen de gegevens vast die nodig zijn voor vrijgave, traceerbaarheid en audit. Een volledig PMI-rapport is nodig voor traceerbaarheid en audits. Neem in elk geval het volgende op:

    VeldToelichting
    DossierverwijzingVerwijzing naar inkooporder, MTC en relevante certificaten
    Technische meetresultatenResultaten van de PMI-meting, inclusief afwijkingen
    Goedgekeurde specificatieReferentienorm of actuele materiaalspecificatie
    DocumentatiecontroleVergelijking met beschikbare documenten en certificaten
    ConformiteitsstatusOf het materiaal voldoet aan de geldende eisen

    Vrijgave volgt pas nadat afwijking, dossier en status volledig zijn geverifieerd.

    Conclusie: de kern van een betrouwbare PMI-checklist

    De kern is simpel: blokkeer bij afwijking, leg alles volledig vast en geef pas vrij na verificatie.

    FAQs

    Wanneer kies je voor XRF, OES of beide?

    De keuze voor PMI hangt af van hoe precies je meting moet zijn en welke elementen je wilt controleren.

    Kies XRF als je snel, draagbaar en zonder schade legeringen wilt identificeren. Dat werkt goed als eerste screening op locatie.

    Kies OES als je meer precisie nodig hebt, vooral bij lichte elementen zoals koolstof, zwavel, fosfor en boor. Heb je volledige materiaalcertificering nodig? Dan gebruik je vaak beide methoden.

    Wat doe ik als heatnummer of MTC ontbreekt?

    Als het heatnummer of het Materiaal Test Certificaat (MTC) ontbreekt bij gebruikte bouwmaterialen, moet je eerst de geschiedenis van het materiaal in kaart brengen. Kijk dus waar het vandaan komt en hoe het eerder is gebruikt.

    Ontbreekt die info ook, laat dan professionele tests uitvoeren. Zo krijg je zicht op de technische specificaties, zoals de resterende draagkracht.

    Hoeveel meetpunten zijn nodig per onderdeel?

    Er is geen specifieke informatie gevonden over het aantal meetpunten per onderdeel bij materiaalinspectie met PMI.

    Wat wél vaak terugkomt, zijn algemene controlestappen. Denk aan:

    • visuele inspectie
    • controle van de materiaalgeschiedenis
    • waar nodig professionele tests

    Een exact aantal meetpunten per onderdeel wordt daarbij niet genoemd.

    Onze laatste artikelen

    Recente artikelen

    Vergelijk 0

    Voeg nog een product toe (max. 5)

    Start vergelijking

    Beter werkende site?

    Wij gebruiken cookies. Deze essentiële en functionele cookie zijn nodig om de goede werking van onze website te garanderen. Naast functionele cookies, zijn er ook analytische cookies voor statistische doeleinden en worden enkel geplaatst met uw toestemming. Lees meer over ons Cookiebeleid

    Ja graag!Liever nietManage cookies
